可研、环评、能评、安评、职业病、工程勘察设计、图纸外审、招标代理、第三方造价、工程监理服务执行什么取费标准?

新闻时间:2024-08-19 文章来源:网络 文章作者:admin

1.可行性研究报告:

      根据国家计委发布的《建设项目前期工作咨询收费暂行规定》(国家计委 1999年9月10日发布 计价格[1999]1283号),收费实行政府指导价。具体方式如下:

1)按建设项目估算投资额分档计算工程咨询费用(见附件一):

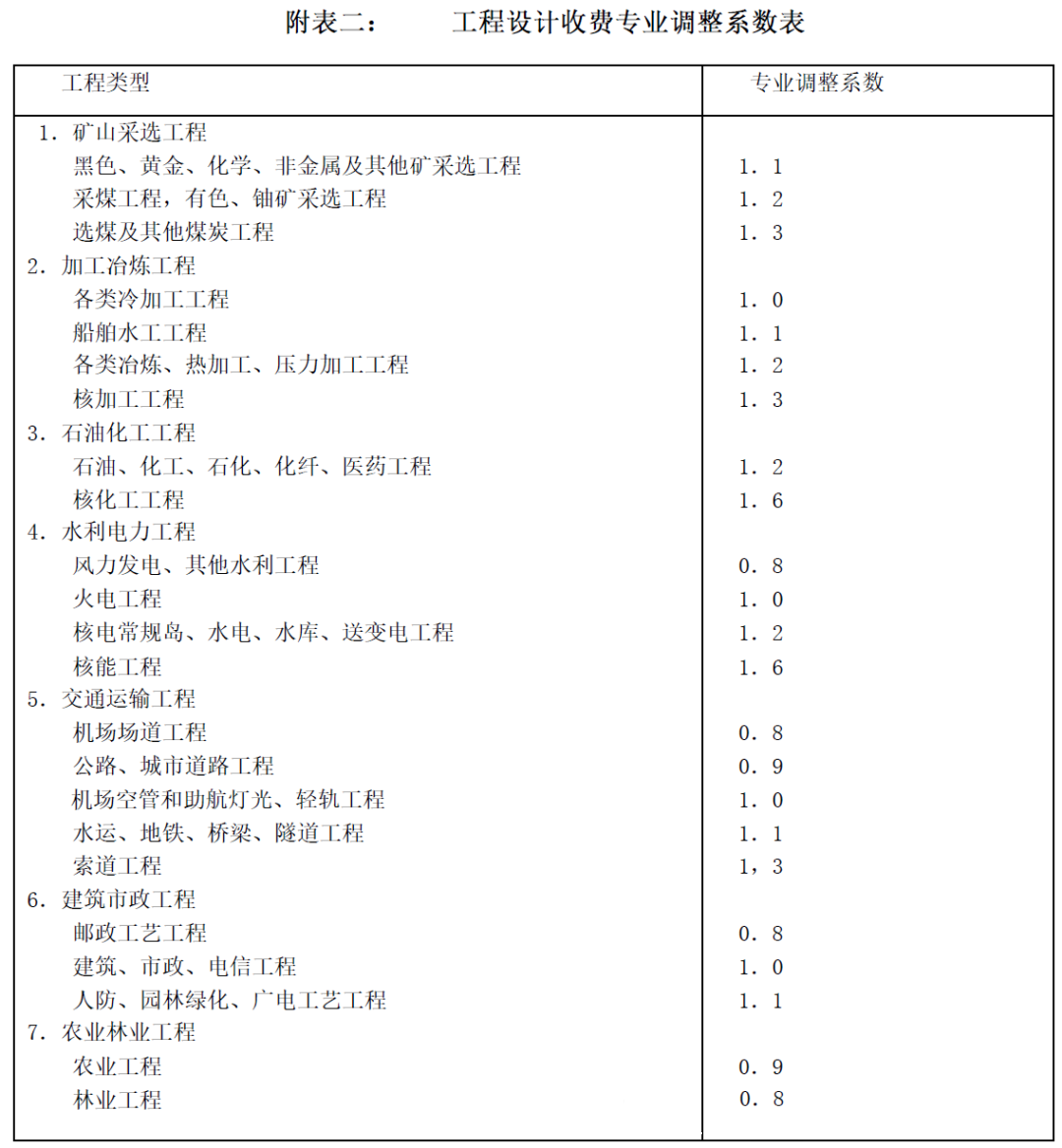

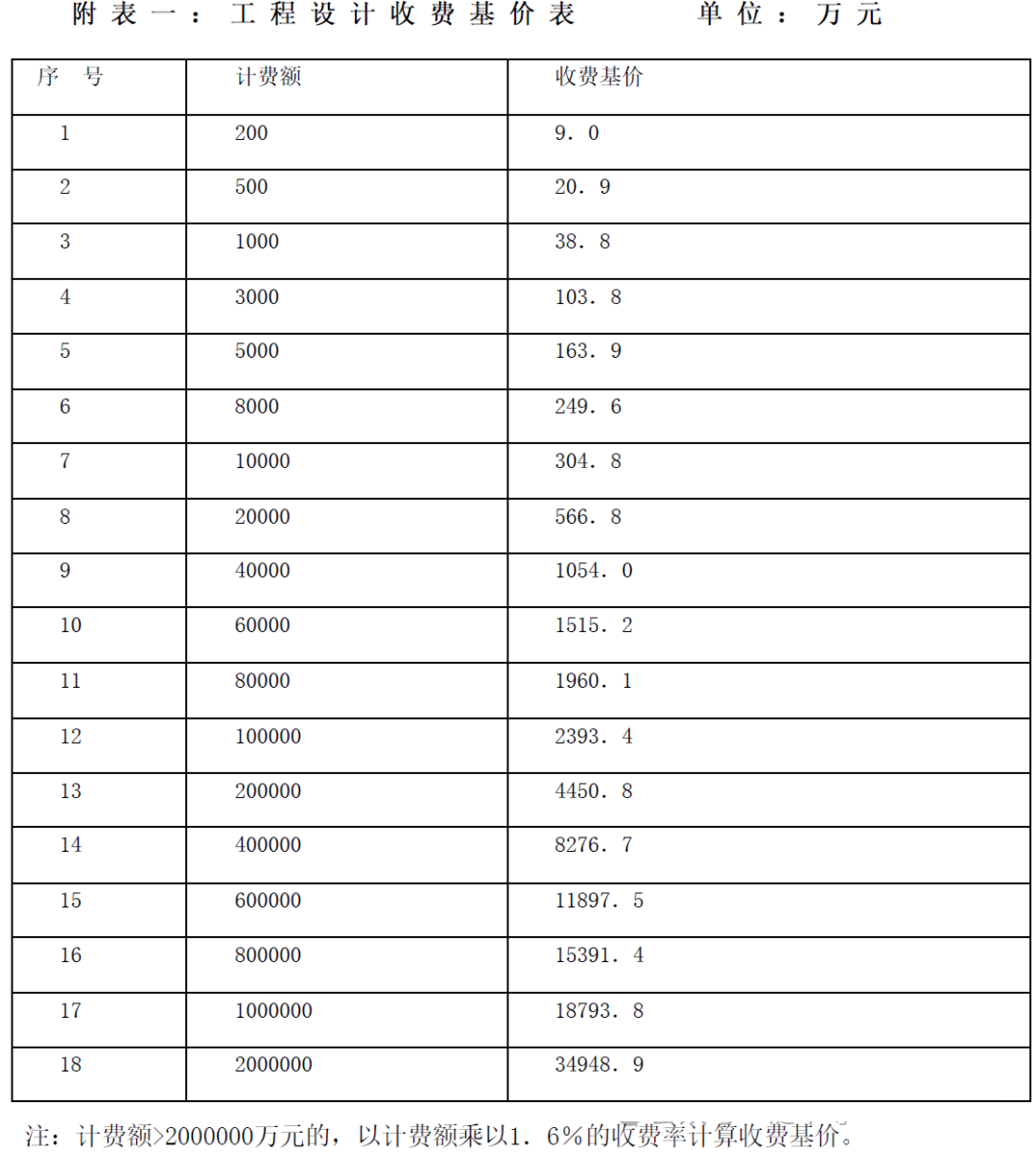

      以建设项目的项目建议书或者可行性研究报告的估算投资为计费依据。使用工程咨询机构推荐方案计算的投资与原估算投资发生增减变化时,咨询收费不再调整。

640 (1).png

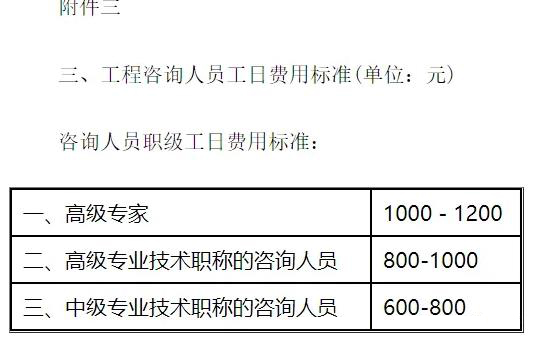

2)按工程咨询工作所耗工日计算工程咨询费用(见附件三):

      若按上述两种方法不便于计费的,可参照工日费用标准由工程咨询机构与委托方议定,但参照工日计算的收费额,不得超过按估算投资额分档计费方式计算的收费额。

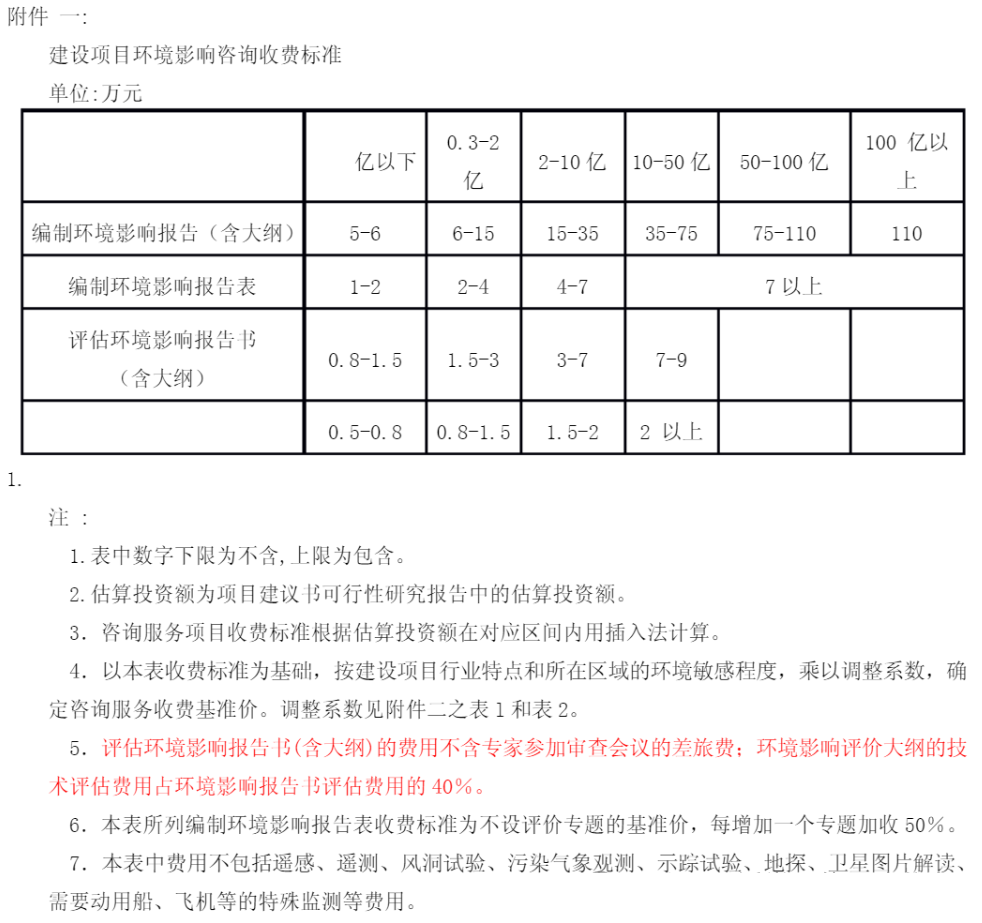

2.环境影响评价报告:

      依据国家计委、国家环境保护总局发布的《关于规范环境影响咨询收费有关问题的通知》(计价格 [2002] 125 号)。收费属于中介服务收费,实行政府指导价,以估算投资额为计费基数,根据建设项目不同的性质和内容,采取按估算投资额分档定额方式计费;不便于采取按估算投资额分档定额计费方式的,也可以采取按咨询服务工日计费。具体收费标准由环境影响评价和技术评估机构与委托方以规定基准价为基础,在上下 20%的幅度内协商确定。

3.节能评估报告:

      目前国家发改委尚未制定节能评估收费标准,一般来说,编制节能评估报告的费用存在3种收费标准:

1)按照每吨标准煤的评估费用计算:

(1)年综合能源消费量1000吨标准煤以上(含1000吨标准煤,电力折算系数按当量值,下同),或年电力消费量500万千瓦时以上的固定资产投资项目,应单独编制节能报告。年标煤量1000~5000吨标煤的项目,费用大约在3万-5万元;年标煤量5000吨标煤以上项目,费用大约在5万-8万元;年标煤量大于5000吨,收费标准为10万元人民币左右;超过10000吨标煤的大型项目,需要详细沟通具体收费。年综合能源消费量1000吨标准煤(不含)以下且年电力消费量500万千瓦时以下的项目不计取。

(2)项目属于《不单独进行节能审查的行业目录》不计取。具体目录:风电站、光伏电站、生物质能、地热能、核电站、水电站、抽水蓄能电站、电网工程、输油管网、输气管网、水利、铁路、公路、城市道路、内河航运、 信息(通信)网络、电子政务、卫星地面系统。

(3)建筑类项目,根据《绿色建筑工程消耗量定额》(TY01-01(02)-2017),按项目建筑面积计算,宜取中值。

2)根据项目投资额、项目所处行业以及复杂程度等因素来确定:

      主要依据工程投资额,投资额越大、项目越复杂,费用越高;不同行业的收费标准也可能有所差异。工业类项目,没有统一标准,实际收费以市场价为准。建议评估报告的编制费用参考《建设项目前期工作咨询收费暂行规定》计价格[1999]1283号)编制费用下浮计算。

3)参照《建设项目前期工作咨询收费暂行规定》计价格[1999]1283号)中关于工程咨询人员工日费用标准进行计算。

4.安全评价报告:

      没有统一的国家收费标准。其收费通常考虑安全评价的项目内容(包括现场勘查、数据收集、分析评估、报告编写等环节的工作量和专业知识水平)、评价对象的规模和复杂程度(涉及的区域范围、建筑面积、设备种类等)以及评价机构的专业水平和信誉度等因素,由双方协商确定。根据以往行业经验,有以下收费原则可供参考:

5.职业病防护设施设计报告:

      目前职业病防护设施设计报告取费并没有统一的国家标准。

      通常情况下,取费会受到多种因素的影响,如项目的规模、复杂程度、行业特点、所在地区以及设计机构的资质和经验等。

      一些地区或行业可能会根据当地的实际情况和市场行情,制定一些指导性的收费标准或参考价格区间。例如,有的地方可能会按照项目总投资额的一定比例来确定收费基数,再根据项目的具体情况(如职业病危害程度、调整系数等)进行综合计算收费。但这并非全国统一的强制性标准。一般行业内可参考《职业卫生技术服务收费指导意见》。该意见为全国职业卫生技术服务机构的参考价,各机构与委托方原则上依据此意见具体协商确定服务费用。

6.工程勘察设计:

      收费标准一般根据工程的规模、复杂程度、地区差异等因素确定。可以参考国家计委、建设部发布的《工程勘察设计收费管理规定》(计价格 [2002] 10 号),其中规定了工程勘察和工程设计收费的计算方法、收费标准等。

7.施工图纸外审:

      通常根据项目的规模、复杂程度以及图纸审查的工作量等因素来确定费用,具体标准可能因地区和行业而异。费用通常考虑建筑面积大小、项目的复杂程度后按每平方米1~3元左右计算。

8.招标代理:

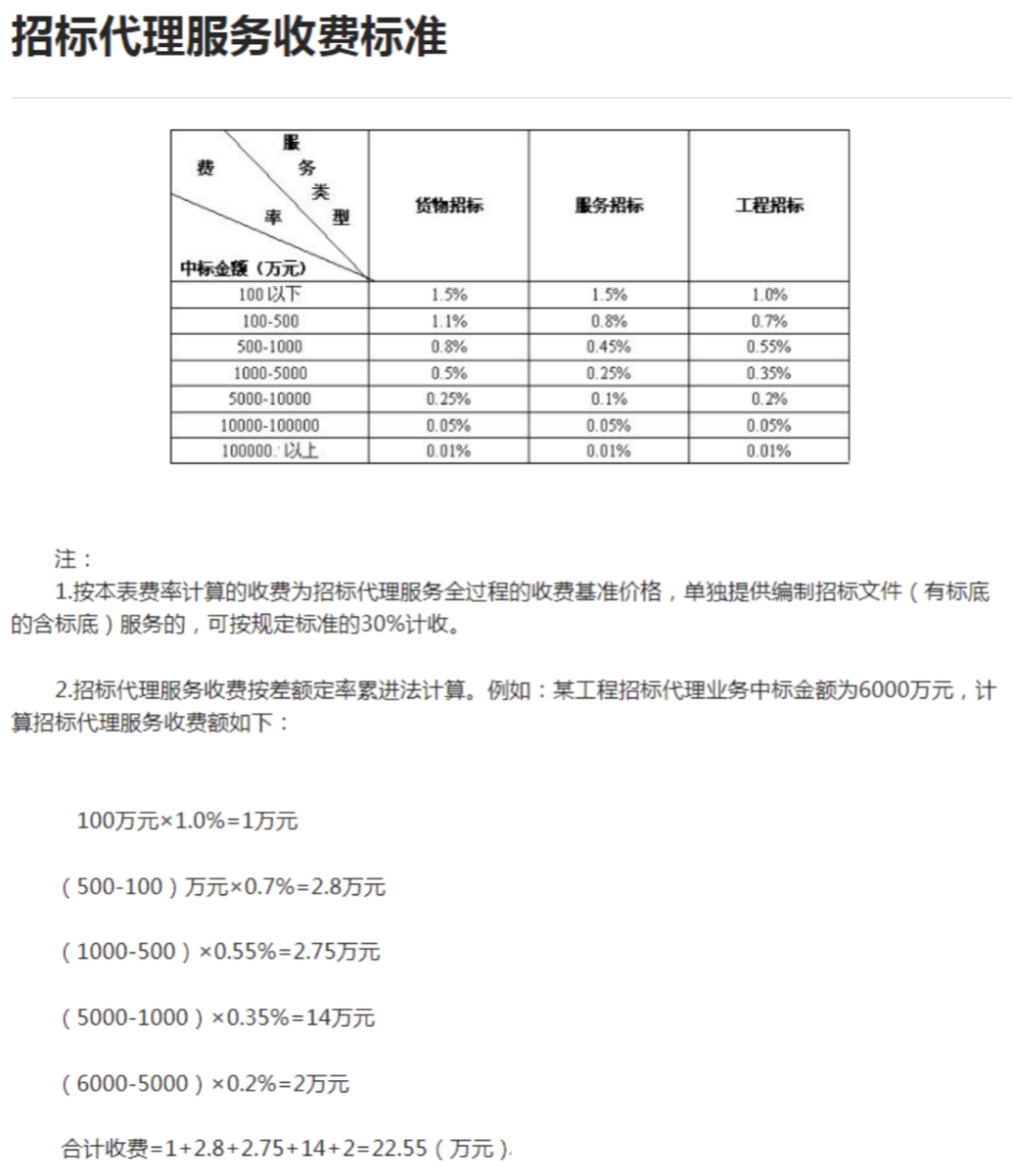

      招标代理服务收费实行政府指导价,采用差额定率累进计费方式。收费标准依据国家计委关于印发《招标代理服务收费管理暂行办法》的通知(计价格 [2002] 1980 号)执行,上下浮动幅度不超过 20%。

9.第三方造价(含与不含过程审计):

      造价咨询服务的收费依据项目的性质、规模、复杂程度、服务内容等因素确定。含过程审计的造价服务,通常按照工程造价的 2% - 5% 收费;不含过程审计的,收费比例可能在 1% - 3% 之间。国家层面暂无统一的具体收费标准,可参考当地相关规定或行业惯例,由双方协商确定。

10.工程监理服务:

      2016年,发改价格[2007]670号文件已由国家发展改革委2016年第31号令废止,根据《国家发展改革委关于进一步放开建设项目专业服务价格的通知》(发改价格〔2015〕299号),目前工程施工监理费实行市场调节价。

      现在的工程施工监理费的计算方法,一般是在发改价格[2007]670号文件的基础上由建设单位与工程监理企业协商确定。其收费根据工程的性质(如建筑工程、市政工程等)、规模(如建筑安装工程费等)等因素计算,可采用按建设工程投资的百分比计算、按收费基价乘以调整系数计算等方式。

      计算方法主要有:

1)按建设工程投资的百分比计算方法:

      就是按委托监理工程概(预)算的百分之十计收工程监理费。当工程结算时,再按实际工程投资进行调整。这种方法是国家制定监理取费标准的主要形式,建设单位和工程监理企业也易接受。

2)固定价格计算法:

      就是建设单位与工程监理企业在协商一致的基础上形成的监理合同固定价格,实践中可进一步分为固定总价和固定单价计算法。特点是:当实际监理工作量比计划工作量有所增减时,一般也不调整工程监理费的总价或者单价。这种方法适用于监理工作内容明确的中小型工程监理费的计算。

3)工资加一定比例的其他费用计算方法:

      就是以项目监理机构监理人员的实际工资乘以一个大于1的系数,系数通过综合考虑应有的其他直接费、间接成本、税金和利润来确定。

      工程施工监理收费根据所委托监理工程业务范围、深度和工程性质、规模、难易程度以及工作条件等情况,按照下列方法之一计取:

1)按照参与监理工作年度平均人数计算

      3.5万元/人每年

2)按工程造价的比例计取:

      监理工程造价<5百万,不得小于2.5%

      监理工程造价5百万~1千万,1.9%~2.5%

      监理工程造价1千万~5千万,1.3%~1.9%

      监理工程造价5千万~1亿,1.1%~1.3%

      监理工程造价1亿~5亿,0.7%~1.1%

      监理工程造价5亿~10亿,0.5%~0.7%

      监理工程造价>10亿,不得大于0.5%

      需要注意的是,具体的取费标准可能会因地区、项目的特殊要求、市场竞争等因素而有所不同。在实际操作中,双方通常会根据项目的具体情况进行协商,并在合同中明确约定服务费用及支付方式等相关条款。同时,相关政策和标准也可能会随着时间和市场情况的变化而有所调整,建议在确定取费时参考最新的法规和市场行情,并于业主充分协商。
